摩洛哥國家電力水力局(ONEE)電力分公司近日發布招標意向書(AMI),計劃招募BESS集成商(可與EPC公司聯合投標),負責1600MWh-AC電池儲能系統的設計、設備供應、施工、測試、調試及長期運維,項目將分為多個標段并在多個站點實施,計劃于2025年底至2026年年中投運。此次招標不僅是摩洛哥在儲能領域戰略布局的關鍵一步,更凸顯了該國加速能源結構轉型的堅定決心。
摩洛哥儲能市場背景與政策驅動
資源稟賦與區位優勢奠定儲能產業發展基礎:摩洛哥地處非洲西北端,瀕臨地中海與大西洋,擁有豐富的太陽能資源和風能資源,為"可再生能源+儲能"模式提供了理想條件。此外,作為世界磷酸鹽大國,摩洛哥已探明的磷酸鹽儲量高達500億噸,為本土磷酸鐵鋰電池產業提供了原料保障,吸引了國軒高科、中偉股份等多家中國電池企業奔赴摩洛哥建廠。同時,摩洛哥毗鄰歐洲市場的地理位置,疊加與歐盟的自由貿易協定,使其成為連接歐非兩大市場的儲能產業樞紐,在原材料供應、技術引進和產品出口方面具備顯著競爭力。
政策驅動與電網升級需求雙重推動:摩洛哥政府制定了到2030年將可再生能源在電力結構中的份額提高到52%的目標,并通過資金補貼、稅收減免、競爭性招標等措施,大力推動可再生能源產業發展。據ONEE數據,2023年摩洛哥電力總裝機量為11.47GW,其中,可再生能源裝機達4.67GW,占總裝機的40.72%。然而,隨著可再生能源滲透率提升,其固有的間歇性與波動性問題給電網安全穩定運行帶來嚴峻挑戰。在此背景下,摩洛哥啟動1.6GWh電池儲能系統招標,既是應對當前電網調頻需求的務實之舉,更是實現能源戰略目標的關鍵布局。
兩大機構協同推進儲能項目:摩洛哥政府主要通過ONEE和Masen兩大機構推進儲能項目建設,ONEE主導的1.6GWh電池儲能系統招標,是摩洛哥國有電力公司首次獨立開展的大規模儲能系統采購,標志著摩洛哥儲能產業發展程邁入新階段。而Masen主導的儲能項目多與可再生能源發電項目捆綁,其啟動的Noor Midelt系列招標項目,創新性地將光熱-光伏混合發電與儲能技術深度融合,實現了可再生能源的穩定輸出和可調度性。這種雙機構推進模式,既保障儲能系統的大規模快速部署,又實現與可再生能源發展的深度協同。
摩洛哥儲能市場在國際合作方面極具開放性:世界銀行、歐洲投資銀行、非洲開發銀行等國際金融機構參與項目融資,為摩洛哥儲能基礎設施建設提供了堅實的資金保障。此外,中國國家電投、法國EDF、沙特ACWA Power等全球能源領軍企業積極參與摩洛哥項目競標,不僅帶來了先進的儲能技術和系統解決方案,還促進了本土產業能力的提升。
摩洛哥儲能項目進展
近年來,摩洛哥在儲能領域積極布局,多個項目穩步推進。ONEE近期啟動的1.6GWh交流側電池儲能系統招標項目將重點部署在西北部地區,旨在為肯尼特拉及周邊區域提供穩定的電力支持,項目建成后,將顯著提升電網調峰能力,為可再生能源大規模并網提供關鍵支撐。
在光熱光伏儲能融合方面,Noor Midelt系列項目表現亮眼。Noor Midelt I項目采用"光伏+光熱"混合設計,容量為800MW(含200MW CSP),可提供至少5小時的儲能容量,該項目原定于2024年開始運營,然因技術路線爭議延期;Noor Midelt II項目規劃建設400MW光伏電站并配套2小時儲能設施,已于2023年公布6家資格預審合格的投標人名單;而Noor Midelt III項目則計劃建設400MW光伏電站并配備400MWh儲能系統,同樣在2023年確定了8家入圍投標人。
值得關注的是,2024年11月,ACWA Power與國軒高科簽署聯合開發協議,擬在摩洛哥建設一座500兆瓦風電場,并配套2GWh的電池儲能設施,項目建成后將為國軒高科位于摩洛哥的電動汽車電池超級工廠提供電力保障。

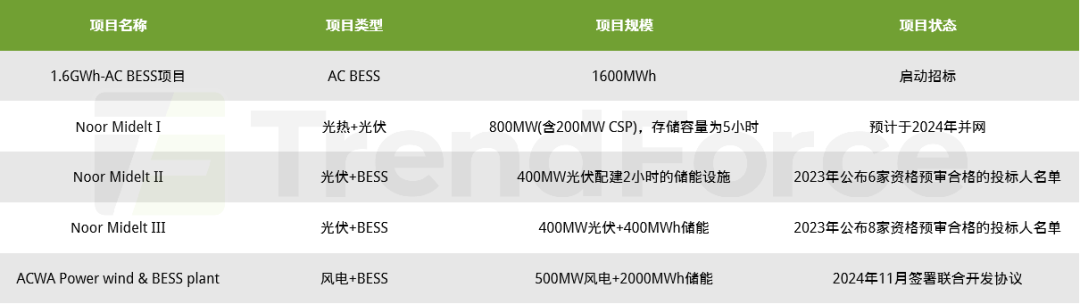

表:摩洛哥主要儲能項目
在政策支持、資源稟賦和國際合作的共同推動下,摩洛哥儲能市場發展勢頭強勁,但仍面臨電網基礎設施老舊、技術整合困難、融資機制局限等挑戰。展望未來,整合綠色氫能產業鏈、深化跨境能源合作、推動儲能技術創新,有望成為摩洛哥儲能市場重點發展方向。
